Avis de travaux : Info mobilité - Route du Moulin-Roget / Route d'Avully

Illustration avis de travaux
Illustration avis de travaux

Travaux de réseaux et de renouvellement des enrobés de la chaussée

Date du démarrage des travaux et durée

Dès le 7 avril 2026, durant 5 mois environ

Lieux

Route du Moulin-Roget, route d'Avully, chemin du Verdy et route d'Epeisses

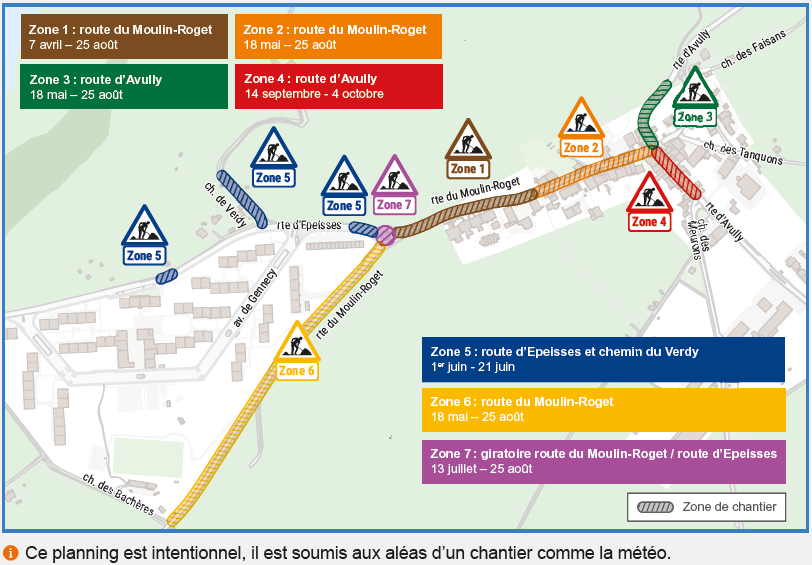

Infographie générale
Infographie générale

Impacts

Travaux menés en plusieurs étapes et sur plusieurs zones :

Zones 1 et 2 / Route du Moulin-Roget - Dès le 7 avril 2026 durant 5 mois environ

Zone 1) Tronçon entre la route d'Epeisses et le chemin du Beulaz

  • Circulation alternée du 7 avril au 15 juin 2026
  • Fermeture du tronçon du 6 au 24 juillet 2026 :
    - Déviation pour les véhicules et les cycles

    Déviation de l’itinéraire bus et mise en place de navettes lors des fermetures avec des déplacement d’arrêts (voir infographie ci-dessous)
    Cheminements piétonniers maintenus

Zone 2) Tronçon entre le chemin du Beulaz et la route d'Avully

  • Circulation alternée du 18 mai au 24 juillet 2026
  • Fermeture du tronçon du 27 juillet au 4 août 2026 :
    - Déviation pour les véhicules et les cycles

    Déviation de l’itinéraire bus et mise en place de navettes lors des fermetures avec des déplacement d’arrêts (voir infographie ci-dessous)
    Cheminements piétonniers maintenus
  • Circulation alternée du 12 au 25 août 2026

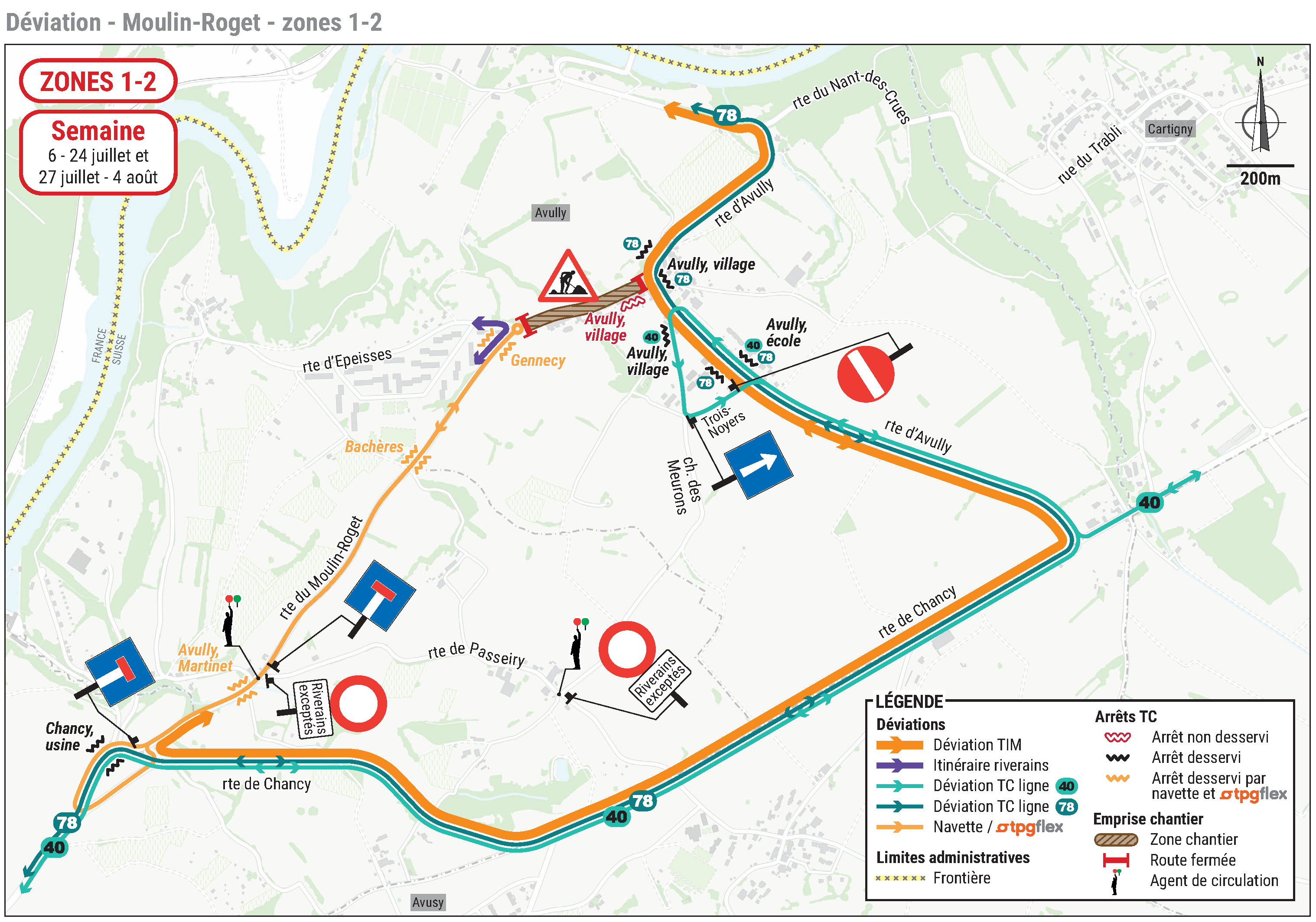

Infographie zones 1-2
Infographie zones 1-2

Zones 3 et 4 / Route d'Avully - Dès le 18 mai 2026 durant 4 mois et demi environ

Zone 3) Tronçon entre la route du Moulin-Roget et le chemin des Faisans

  • Circulation alternée du 18 mai au 24 juillet 2026
  • Fermeture du tronçon le week-end des 25-26 juillet 2026 (avec 2 week-ends de réserve jusqu’au 16 août, en cas d'aléas météo)
    Déviation pour les véhicules et les cycles
    Déviation de l’itinéraire bus et mise en place de navettes lors des fermetures avec des déplacement d’arrêts (voir infographie ci-dessous)
    Cheminements piétonniers maintenus
  • Circulation alternée du 12 au 25 août 2026

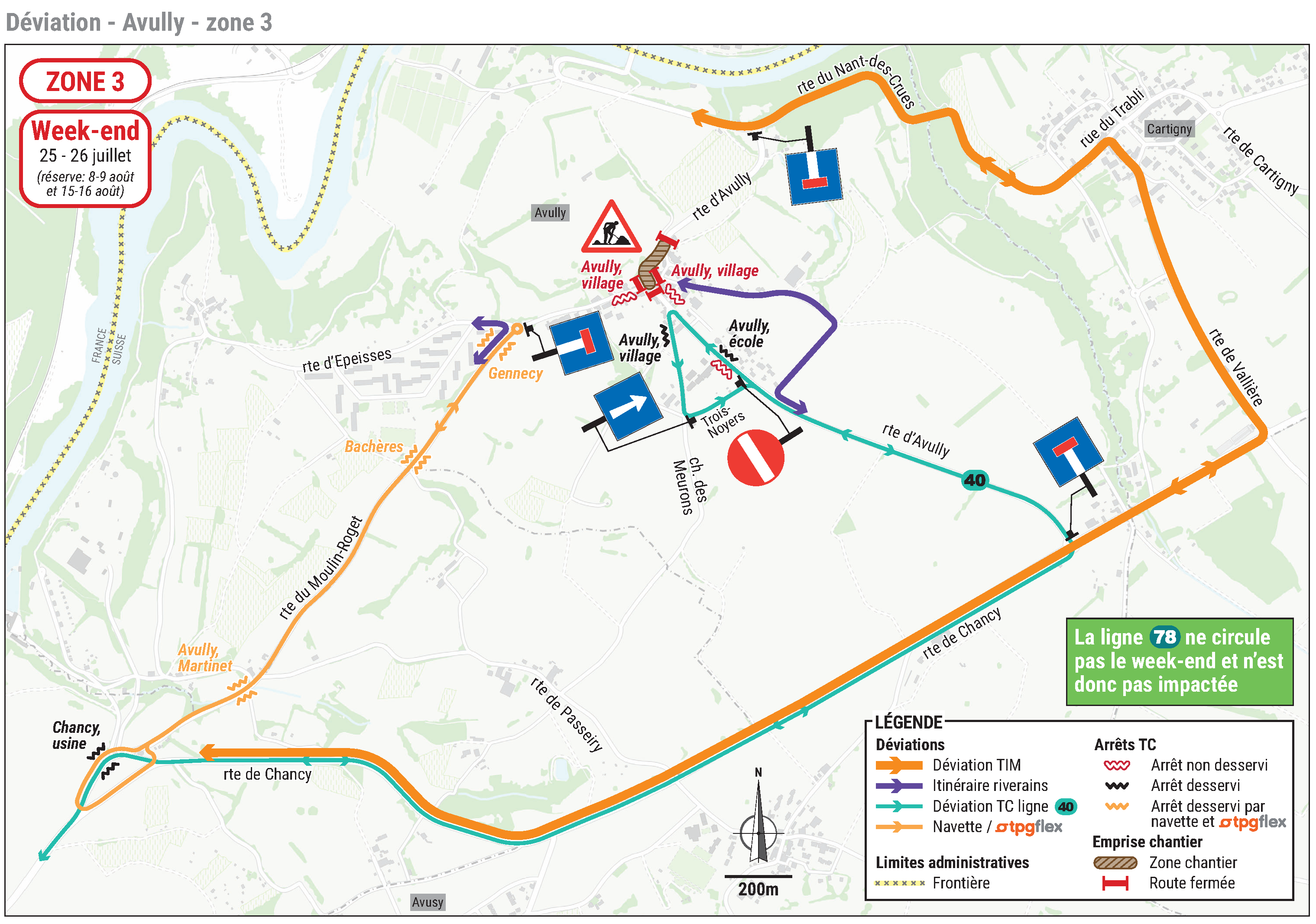

Infographie zone 3
Infographie zone 3

Zone 4) Tronçon entre la route du Moulin-Roget et le chemin des Meurons

  • Circulation alternée du 14 septembre au 4 octobre 2026

Zone 6 / Route du Moulin-Roget - Dès le 18 mai 2026 durant 3 mois environ

Tronçon entre la route d'Epeisses et le chemin des Bachères

  • Circulation alternée du 18 mai au 24 juillet 2026
  • Fermeture du tronçon du 5 au 14 août 2026 :
    - Déviation pour les véhicules et les cycles
    - Déviation de l’itinéraire bus et mise en place de navettes lors des fermetures avec des déplacement d’arrêts (voir infographie ci-dessous)
    - Cheminements piétonniers maintenus

  • Circulation alternée du 12 au 25 août 2026

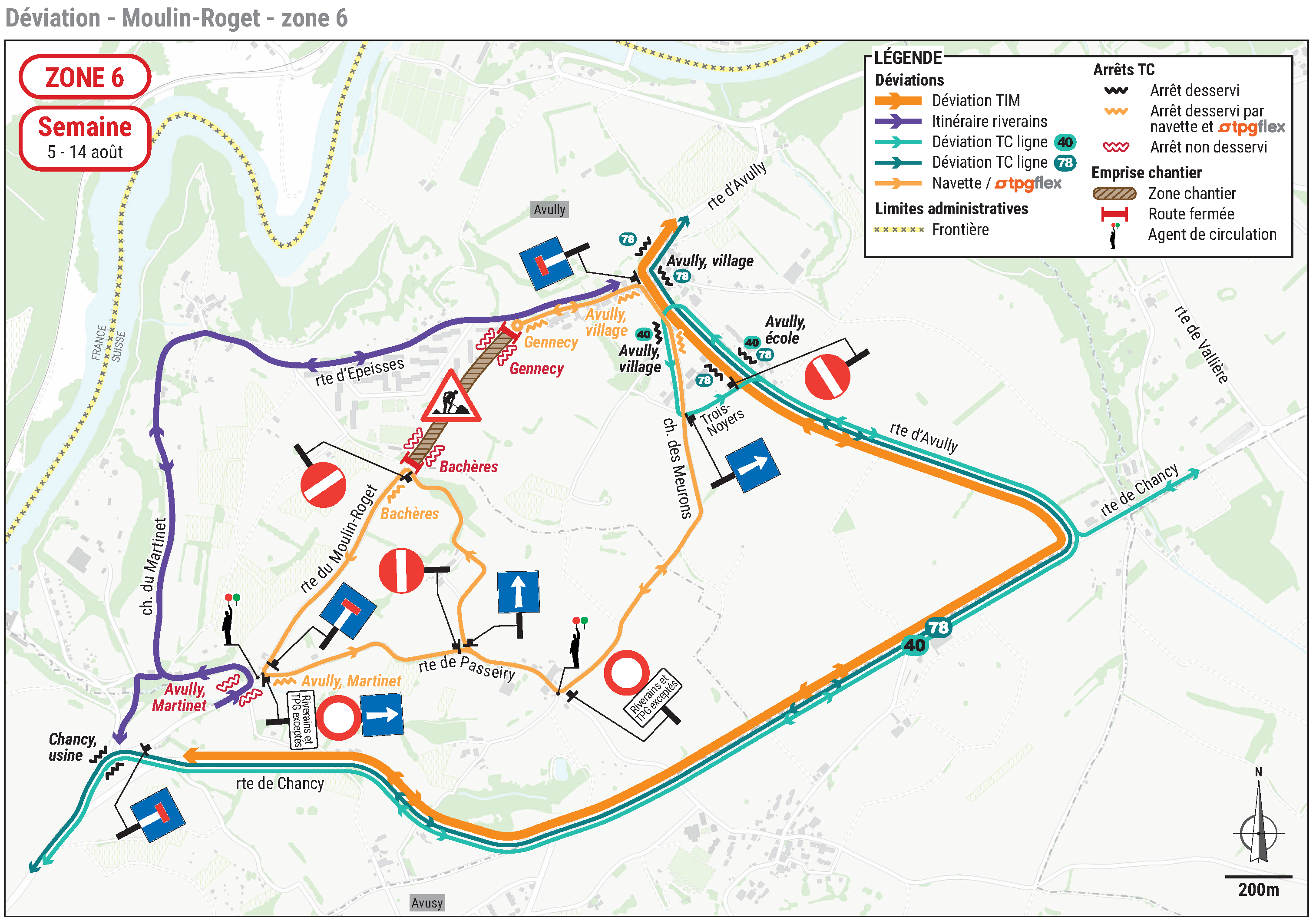

Infographie zone 6
Infographie zone 6

Zone 7 / Giratoire route du Moulin-Roget_route d'Epeisses - Dès le 13 juillet 2026 durant 6 semaines environ

  • Circulation alternée du 13 au 24 juillet 2026
  • Fermeture du tronçon le week-end des 8-9 août 2026 (avec un week-end de réserve 15-16 août, en cas d'aléas météo) :
    - Déviation pour les véhicules et les cycles
    - Déviation de l’itinéraire bus et mise en place de navettes lors des fermetures avec des déplacement d’arrêts (voir infographie ci-dessous)
    - Cheminements piétonniers maintenus

  • Circulation alternée du 12 au 25 août 2026

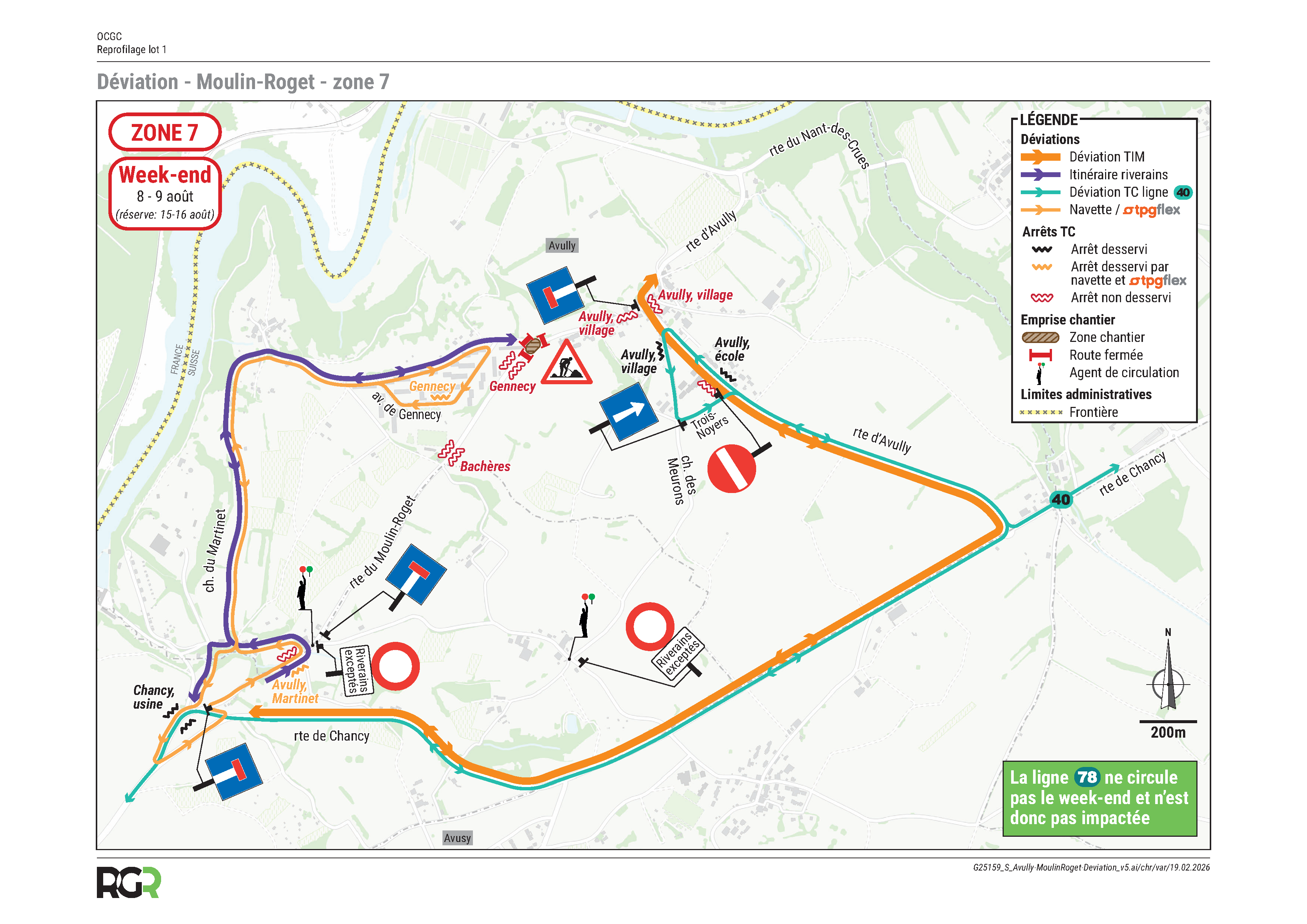

Infographie zone 7
Infographie zone 7

Bien que tout soit mis en œuvre pour limiter au maximum l’impact des travaux, des perturbations temporaires de circulation et des nuisances sonores sont à prévoir. Nous vous remercions de votre compréhension pour la gêne occasionnée.

Raisons

Travaux sur les réseaux et de renouvellement des enrobés de la chaussée, afin de garantir la sécurité des usagers circulant sur les routes cantonales.

Maîtres d'ouvrage : Office cantonal du génie civil / SIG

Pour toute information complémentaire:

GE-TRANSPORTS à votre service

@: ge-transports@etat.ge.ch

T. 022 546 87 00
